漆工结束后面事情更多了 好多要安装的都要到位了,我一一罗列整理了一下:
1可以吊顶了,之前就联系了品格,给我预约在1月8号。漆工差不多10天结束应该能衔接得上。
2可以装门套了,但是要做墙衣,有一个先后问题,我问了下墙衣店的老板娘,给我的建议是先做墙衣后装门套,这样门套装上去会没有缝隙,墙衣10天后差不多也能到位。后来老板又说先装门套再做墙衣也是可以的,墙衣也可以补。
3志邦橱柜小赵给我电话,橱柜年前最后安装时间为1月20号,给我排的日子是18号,安装橱柜必须3个到位,1是顶吊好,2是煤气表装好,3是冷热水阀装好,今天刚刚去了煤气公司办了手续领了表,5个工作日安装,这里要感谢一下志邦的设计师,提醒我领左进气的表,因为我们家煤气表的位置刚好在碗栏的位置,只能装左进气表才不影响碗栏位置。
4吊顶之前有个地方还需要刘师傅来一下 老人房窗帘盒位置墙面上要补贴一下瓷砖。
5吊顶之前或者吊顶的时候联系依恋晾衣架来安装。
6先装门和门套再做墙衣,橱柜的安装最好在门套后面。
7门套做好联系雷拓移门来量尺寸。
8顶吊做好联系浴室隔断来量尺寸。
漆工做好第一步就是做装门套,吊顶,量隔断移门尺寸,做墙衣。这是近期的工作安排。
[ 本帖最后由 清水冉冉 于 14-1-4 17:59 编辑 ]
1可以吊顶了,之前就联系了品格,给我预约在1月8号。漆工差不多10天结束应该能衔接得上。
2可以装门套了,但是要做墙衣,有一个先后问题,我问了下墙衣店的老板娘,给我的建议是先做墙衣后装门套,这样门套装上去会没有缝隙,墙衣10天后差不多也能到位。后来老板又说先装门套再做墙衣也是可以的,墙衣也可以补。
3志邦橱柜小赵给我电话,橱柜年前最后安装时间为1月20号,给我排的日子是18号,安装橱柜必须3个到位,1是顶吊好,2是煤气表装好,3是冷热水阀装好,今天刚刚去了煤气公司办了手续领了表,5个工作日安装,这里要感谢一下志邦的设计师,提醒我领左进气的表,因为我们家煤气表的位置刚好在碗栏的位置,只能装左进气表才不影响碗栏位置。
4吊顶之前有个地方还需要刘师傅来一下 老人房窗帘盒位置墙面上要补贴一下瓷砖。
5吊顶之前或者吊顶的时候联系依恋晾衣架来安装。
6先装门和门套再做墙衣,橱柜的安装最好在门套后面。
7门套做好联系雷拓移门来量尺寸。
8顶吊做好联系浴室隔断来量尺寸。
漆工做好第一步就是做装门套,吊顶,量隔断移门尺寸,做墙衣。这是近期的工作安排。
[ 本帖最后由 清水冉冉 于 14-1-4 17:59 编辑 ]
- 来自 江苏省
- 精华 0
- 注册 2012-7-17
- 行业 娱乐餐饮
- 来自 江苏省
- 精华 0
- 注册 2013-10-8
- 来自 江苏省
- 精华 0
- 注册 2012-5-11
- 行业 信息咨询
- 来自 江苏省
- 精华 0
- 注册 2012-7-17
- 行业 娱乐餐饮
- 来自 江苏省
- 精华 0
- 注册 2013-10-11
- 来自 江苏省
- 精华 0
- 注册 2013-10-8
- 来自 江苏省
- 精华 0
- 注册 2013-10-8
- 来自 江苏省
- 精华 0
- 注册 2013-10-8
- 来自 江苏省
- 精华 0
- 注册 2013-10-8
- 来自 江苏省
- 精华 0
- 注册 2013-10-8
- 来自 江苏省
- 精华 0
- 注册 2013-10-8
- 来自 江苏省
- 精华 0
- 注册 2013-10-8
- 来自 江苏省
- 精华 0
- 注册 2013-10-8

女儿房书桌
老人房吊柜
老人房桌子

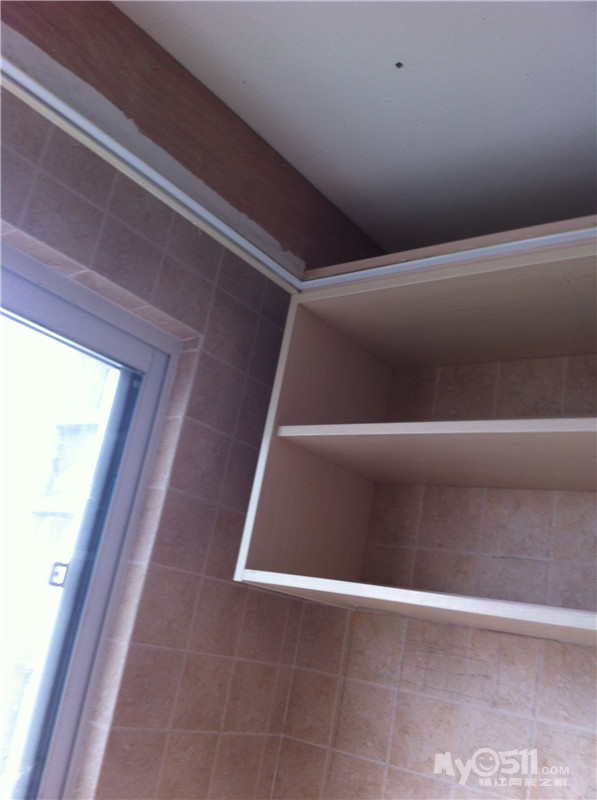

客厅阳台吊柜
主卧衣柜

客厅阳台窗帘盒
餐厅阳台吊顶
老人房间
主卧
女儿房间
女儿房间床背景花样
过道造型背景底色(还有个花样)

,LZ速度真快呢,偶家还没装修呢,先收了你的贴子仔细看,贴子写的真好呢,特别的细致,改天到你家参观学习
许师傅在忙活

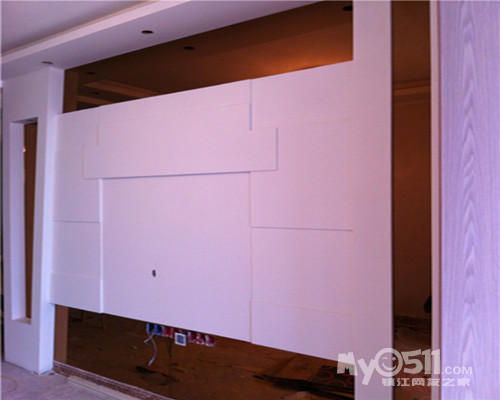

电视背景
石膏线条
主卧房间空调位置
主卧房门(终于看见大白墙了)
老人房间阳台
老人房间房门
女儿房间空调位置

电视背景墙
芬琳漆
三个工人师傅一起在赶工

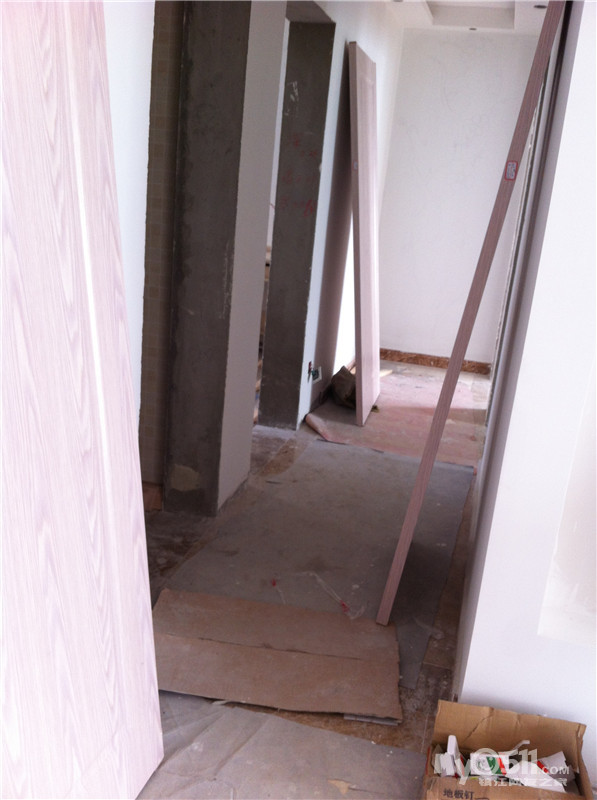

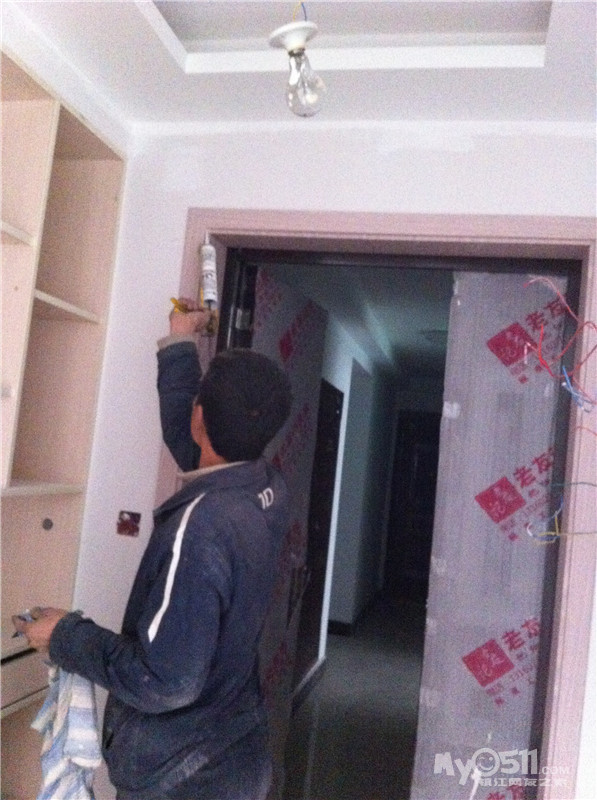

年底了,安装师傅都非常忙,只能等通知装门套。

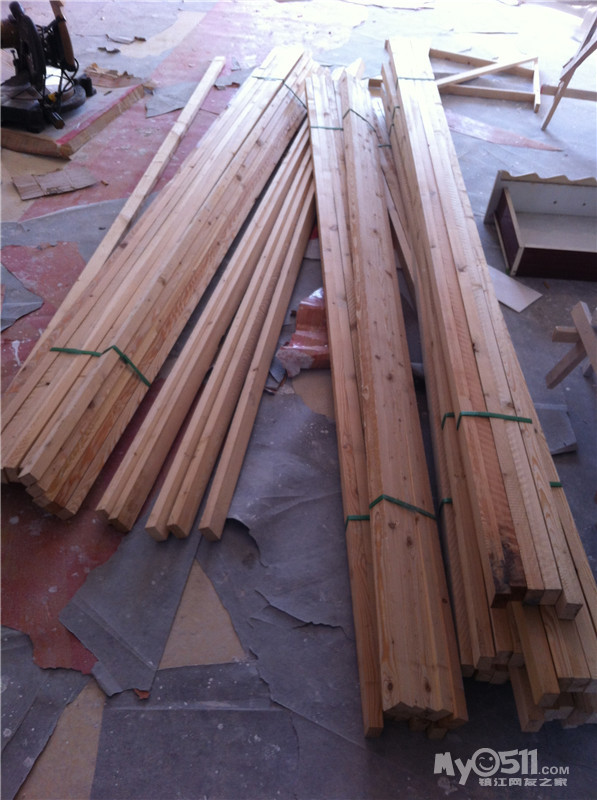

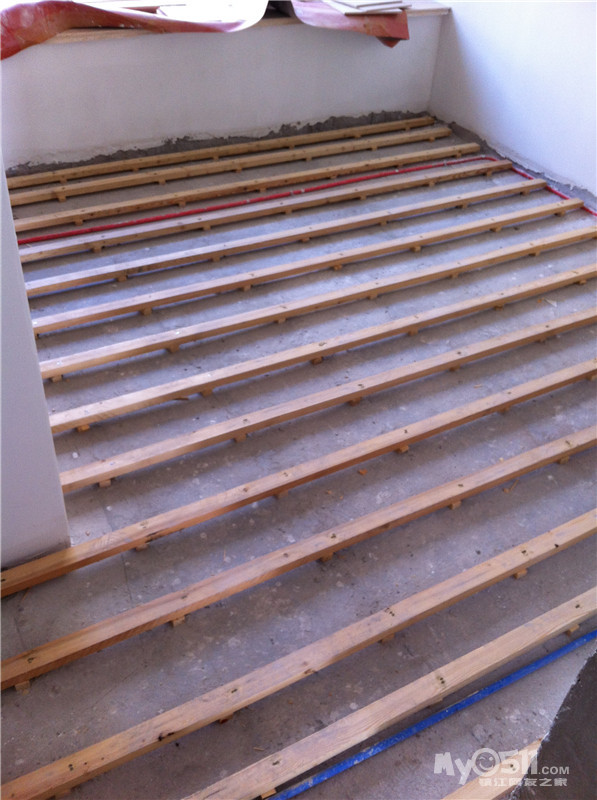

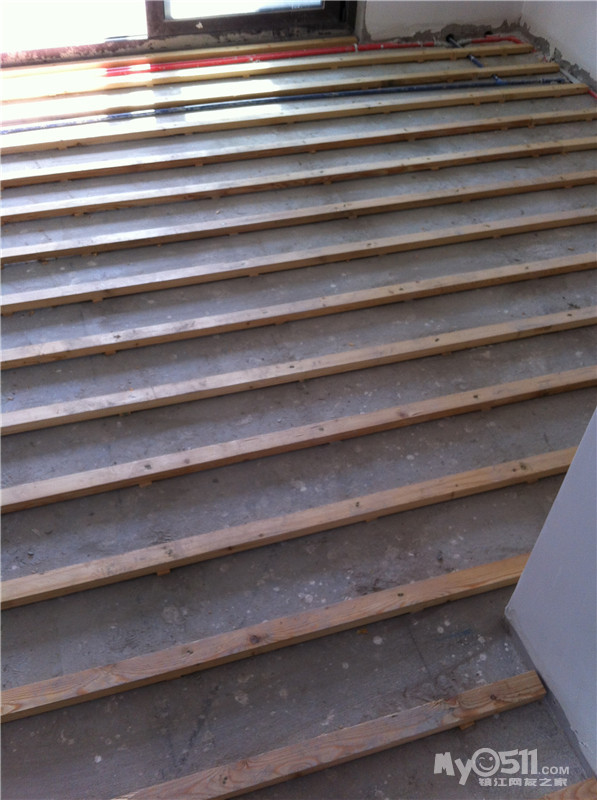

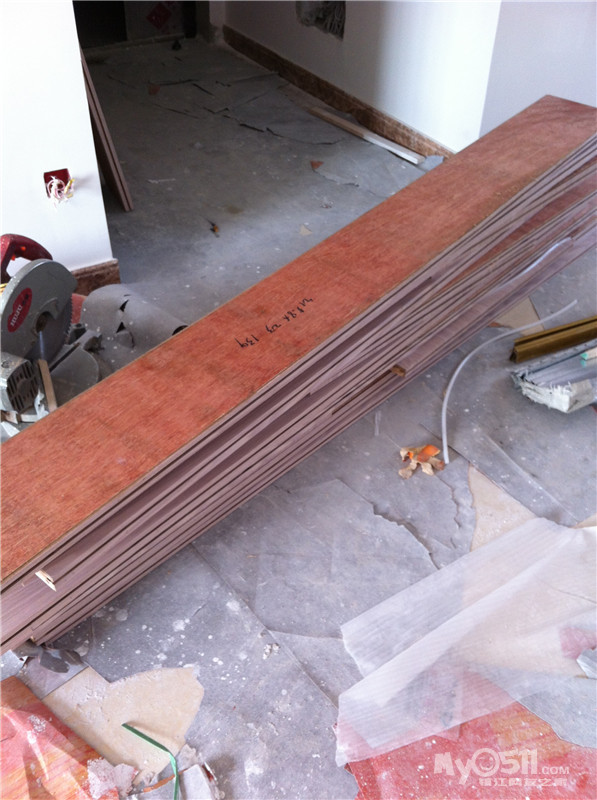

地板楞子到了

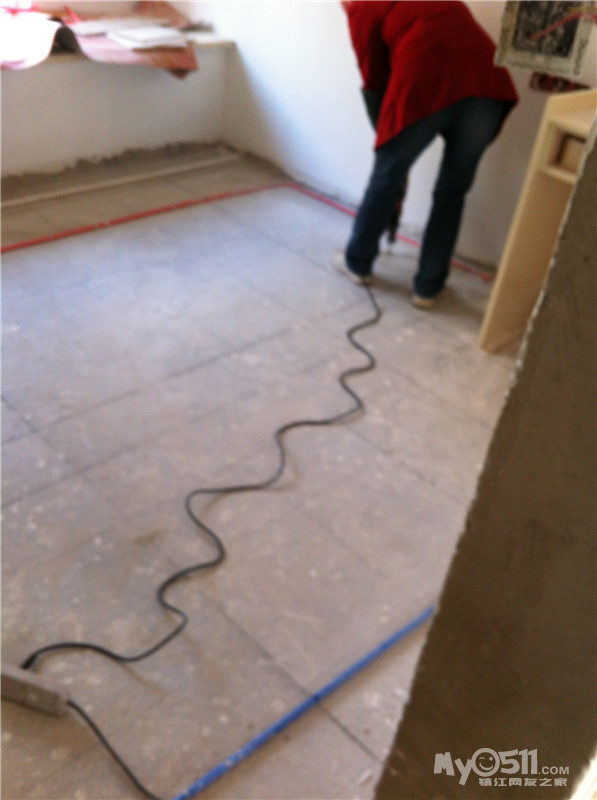

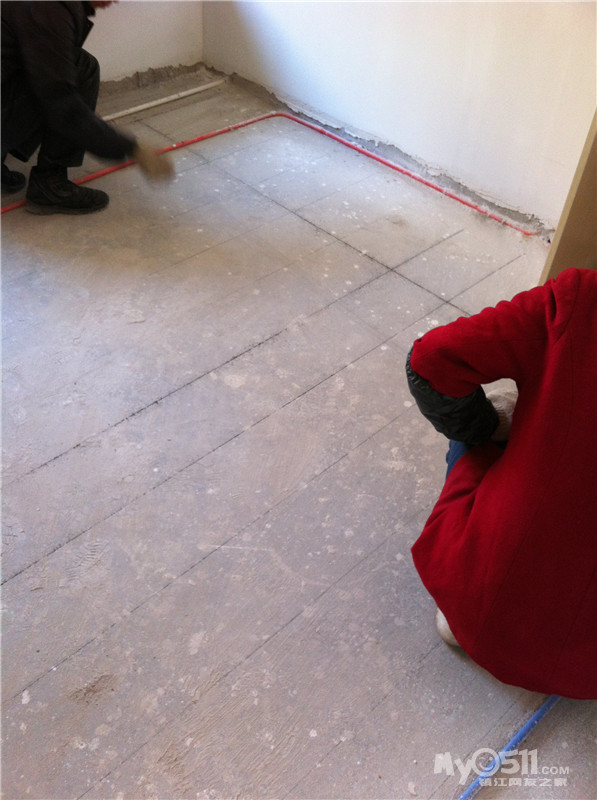

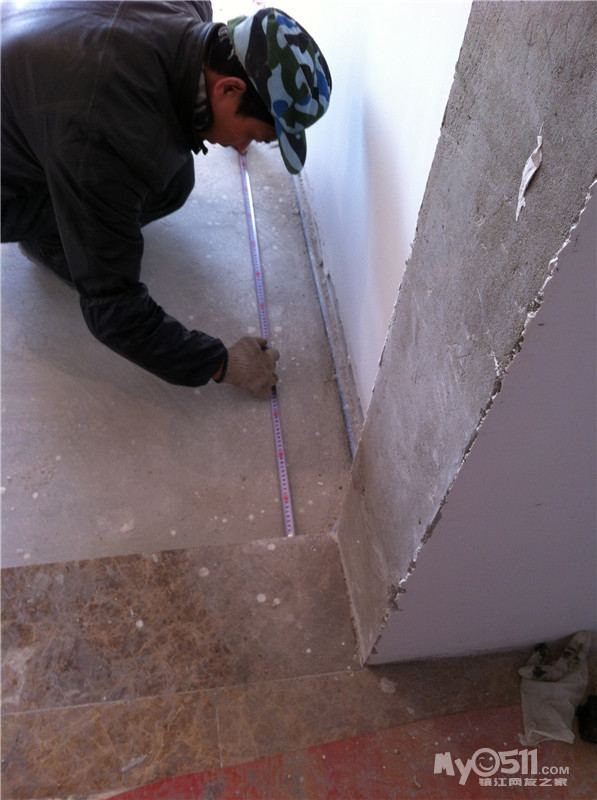

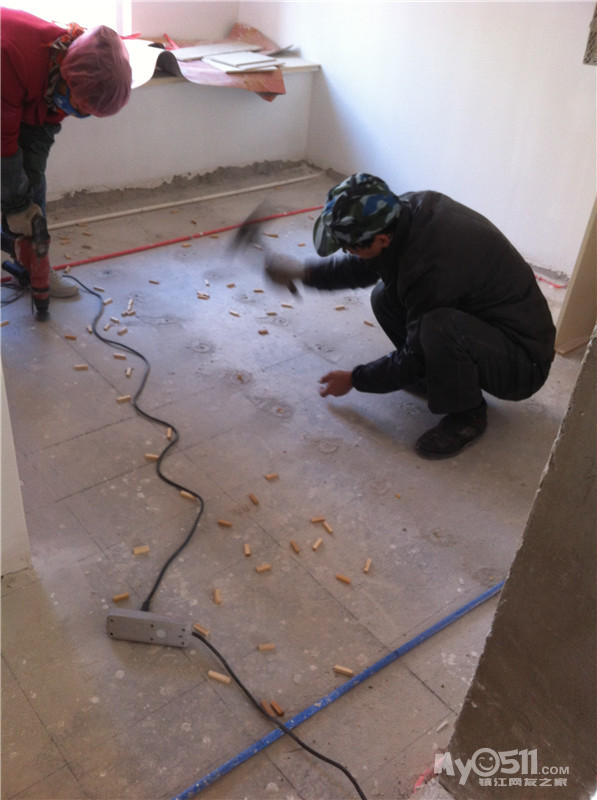

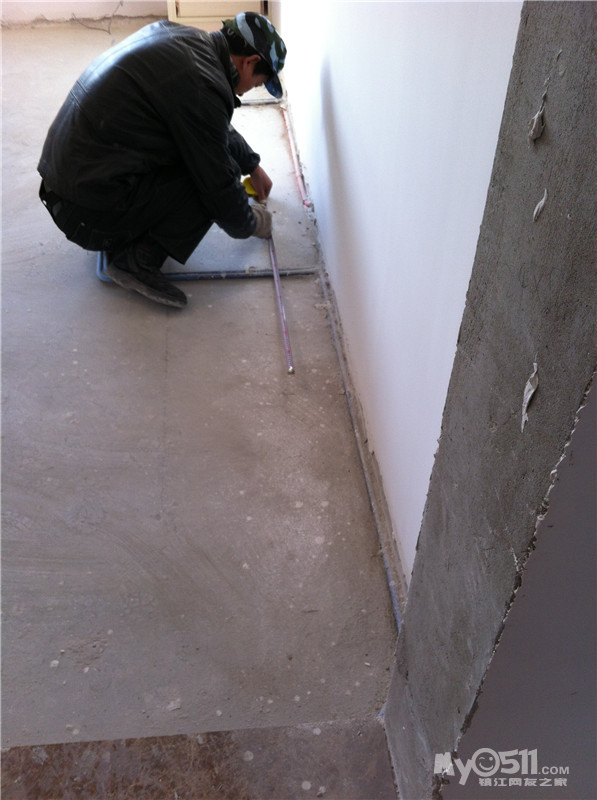

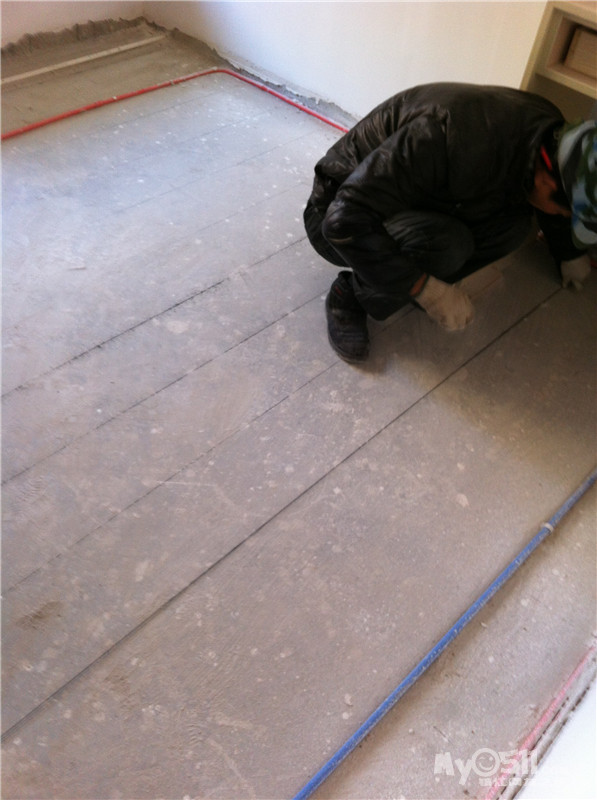

测量画线

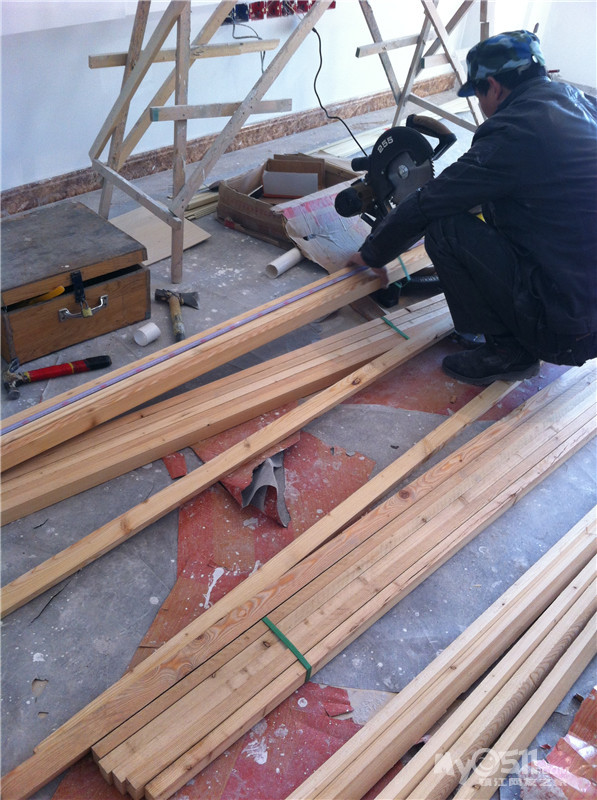

专业工具画线

打孔

塞上小木块

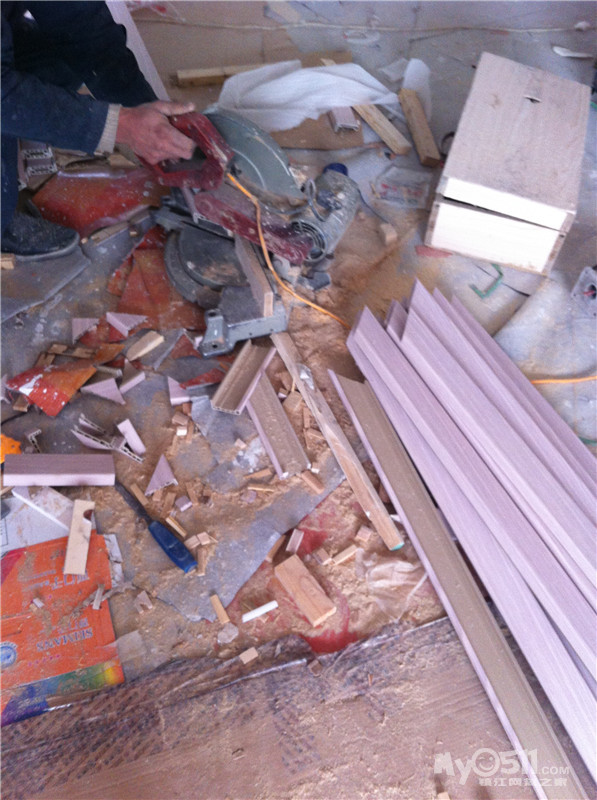

切割

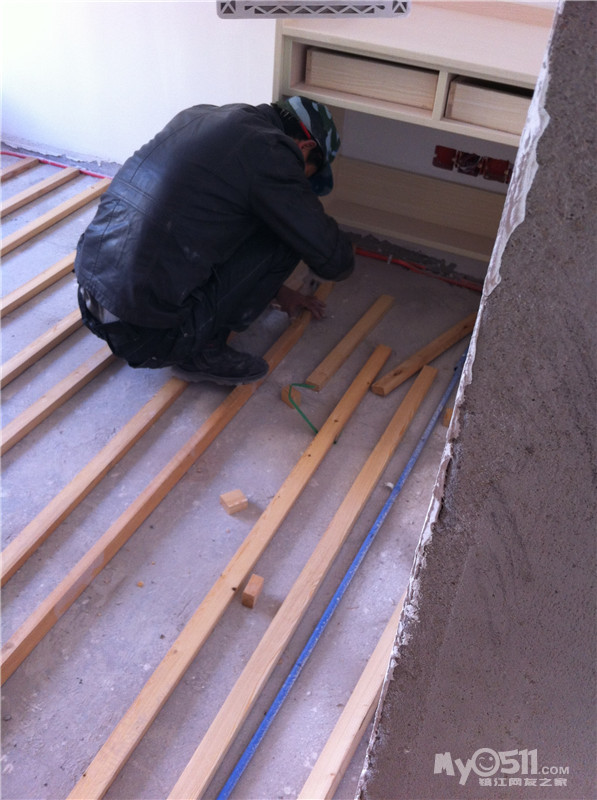

放木楞
不够长的接

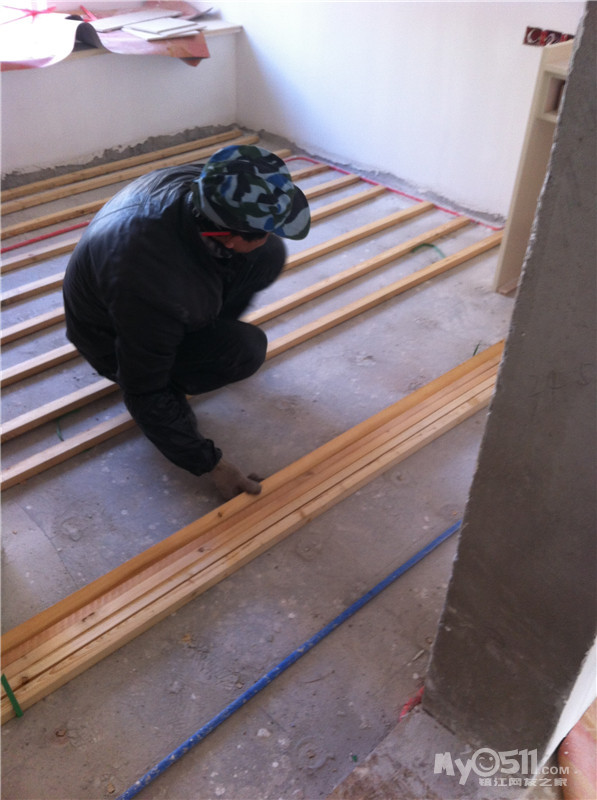

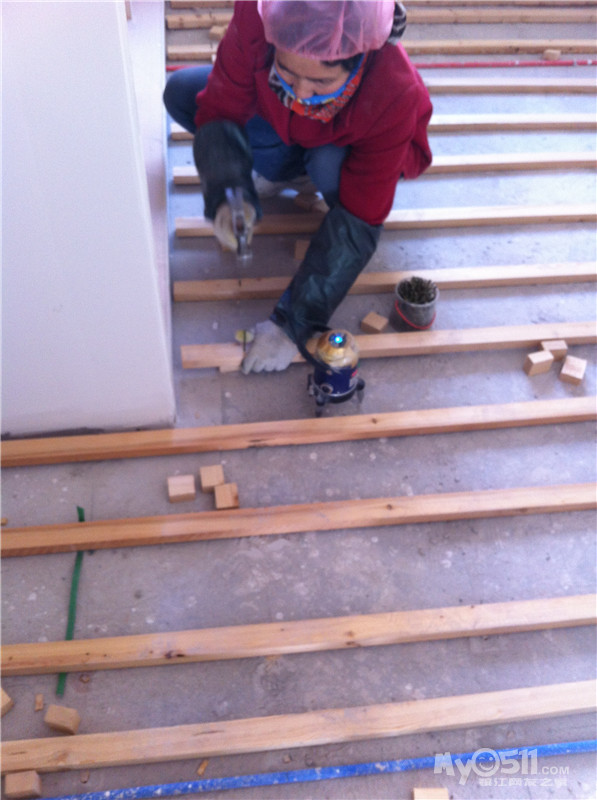

调水平打木楞

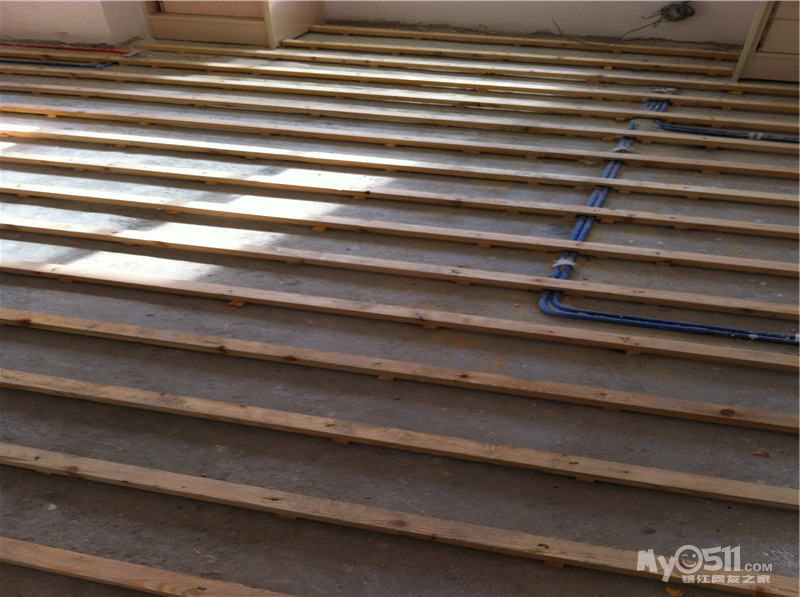

三个房间都打好了

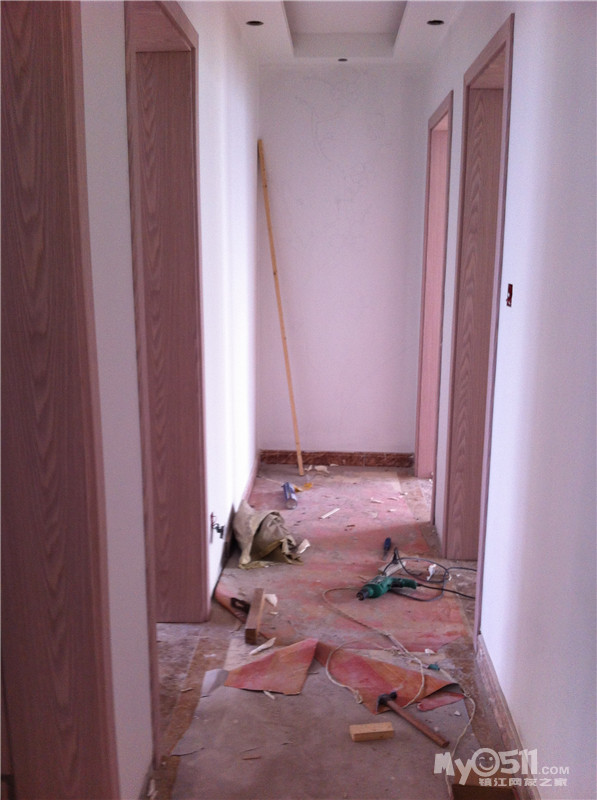

过道(铅笔底稿,不怎么看的出来,为了这树梅花还专门装了个射灯)

女儿房间(因为挂空调的位置,花的造型换了个方向)

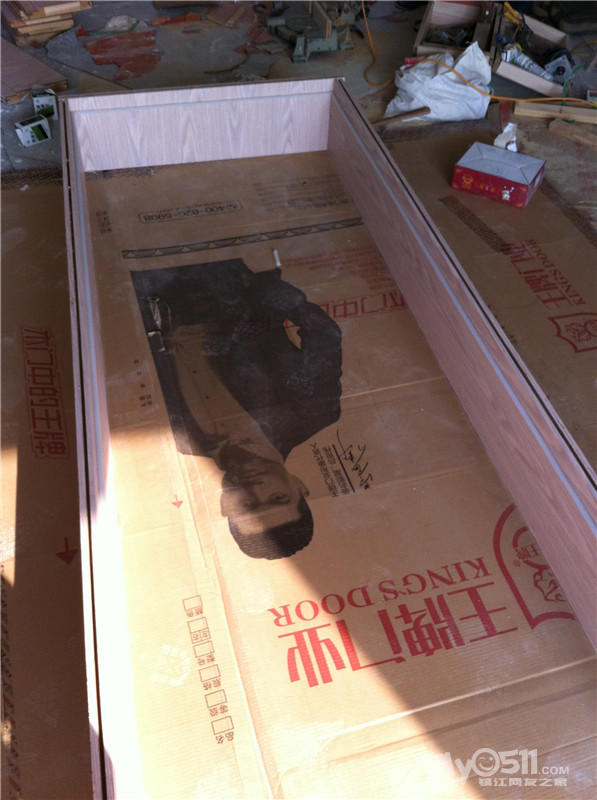

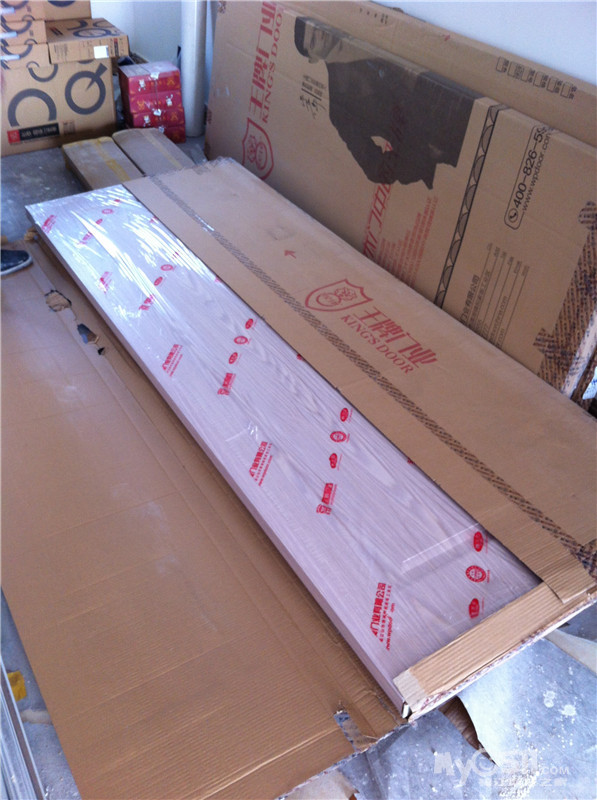

拆包装(测量了卫生间门玻璃的尺寸给老板娘让送玻璃)

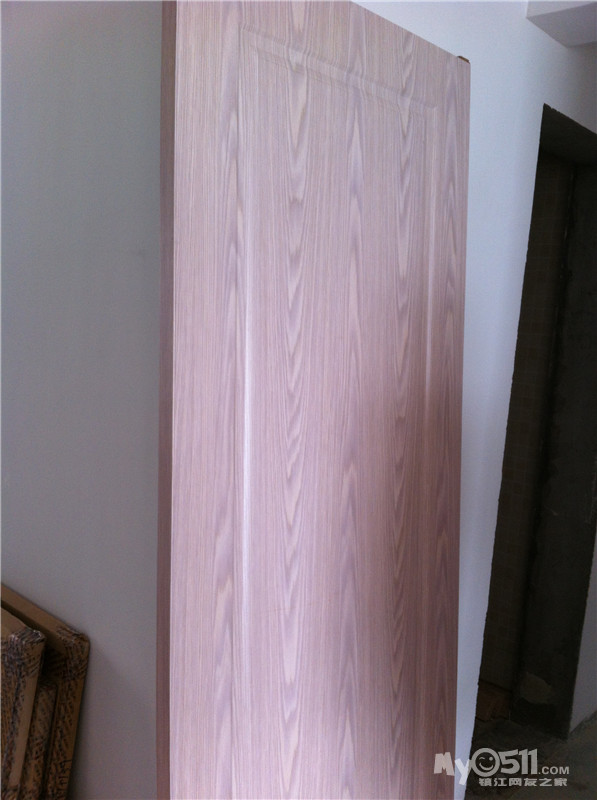

门各就各位

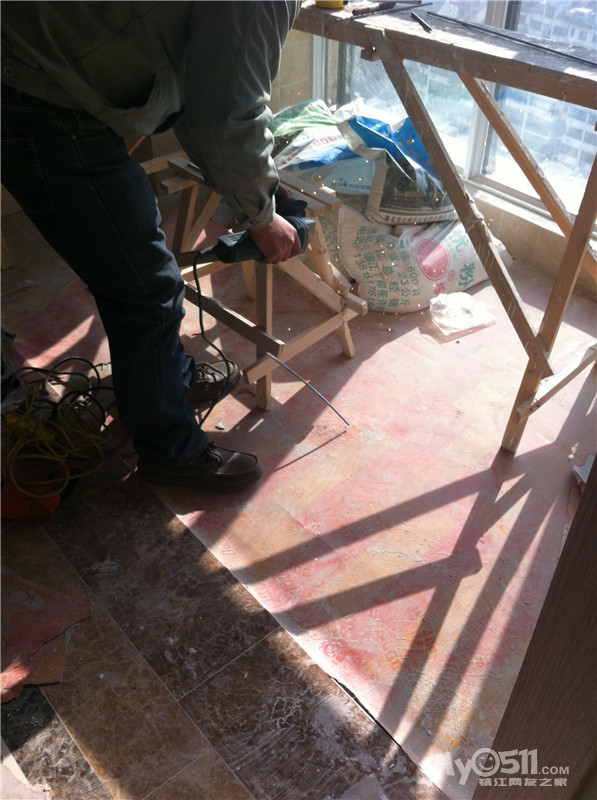

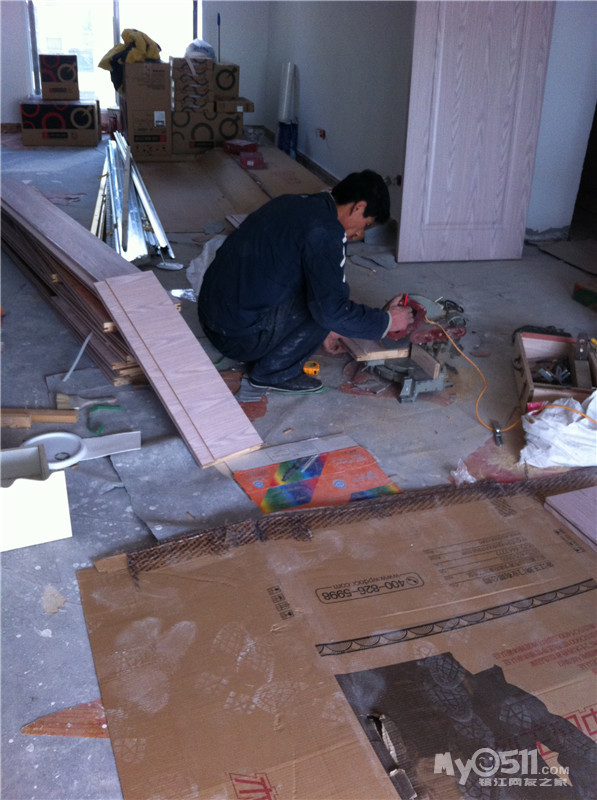

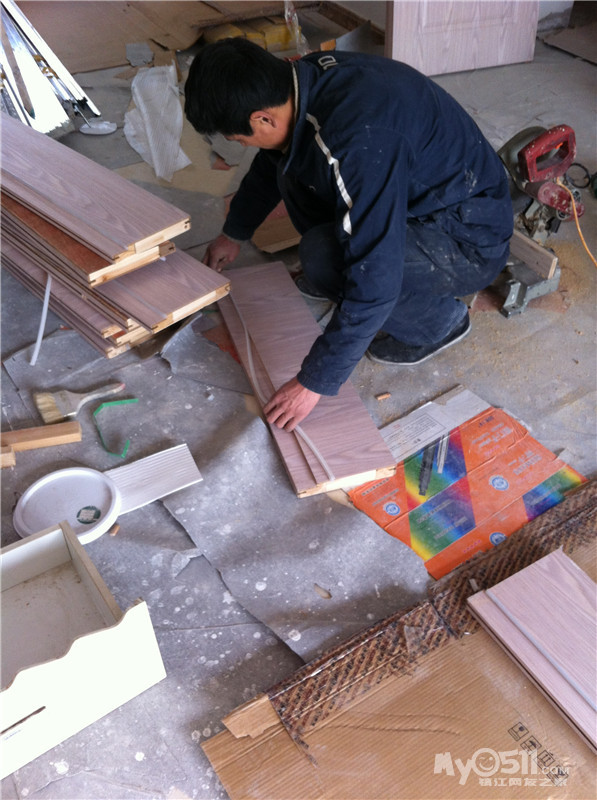

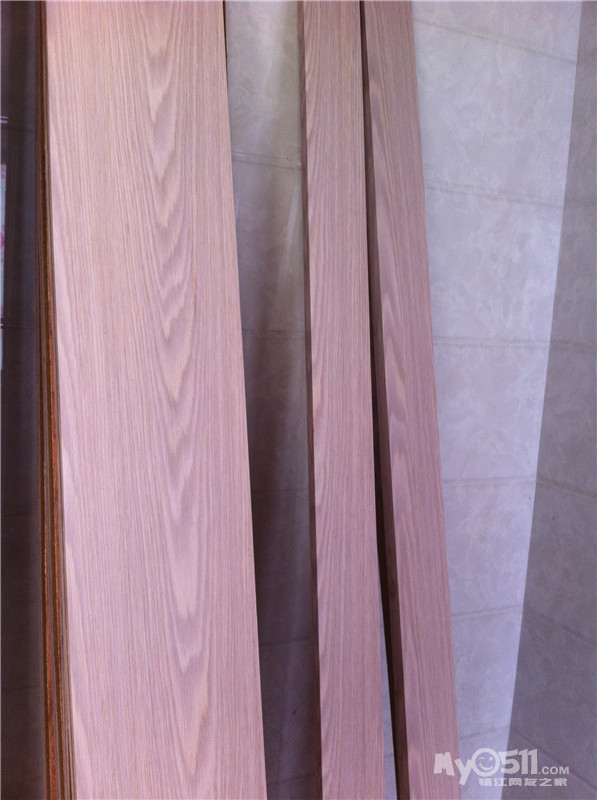

测量切割

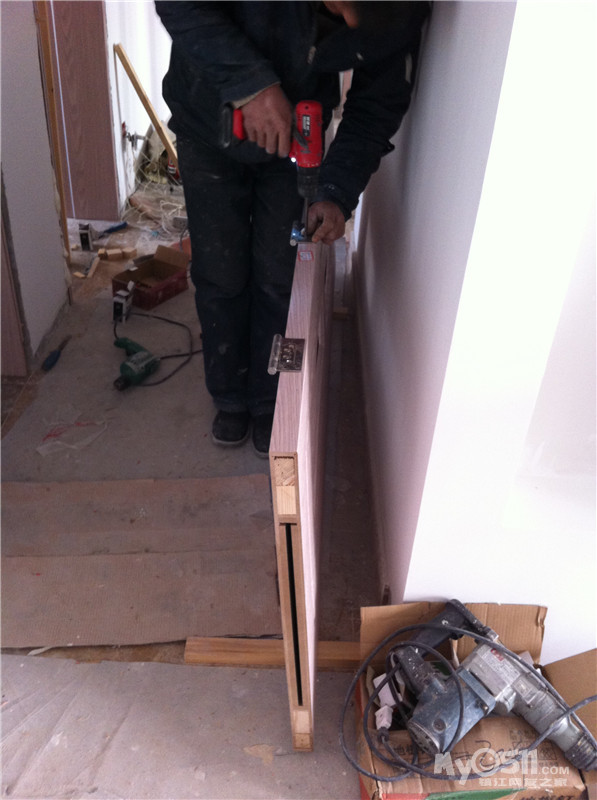

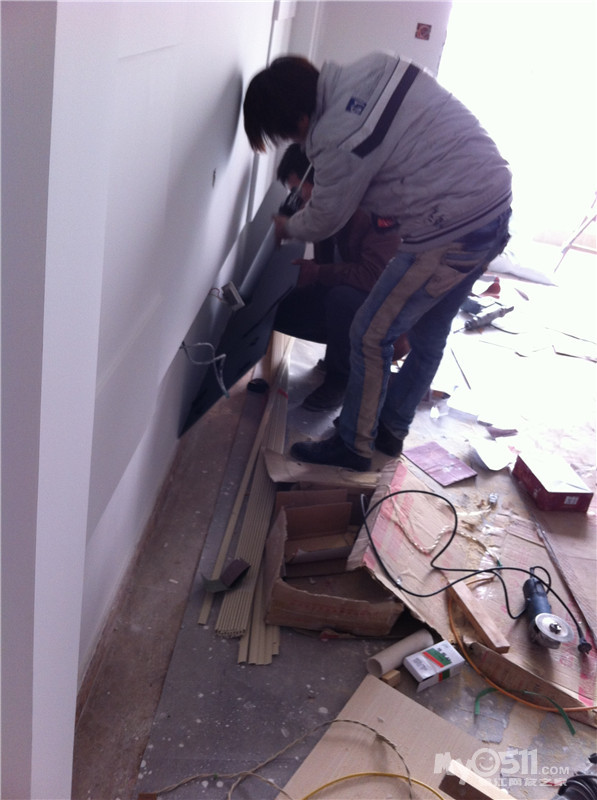

门框拼接

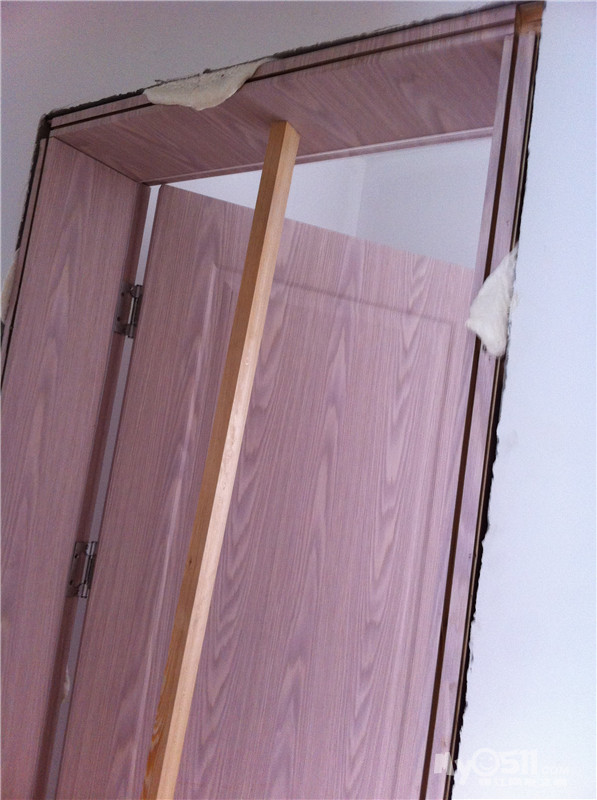

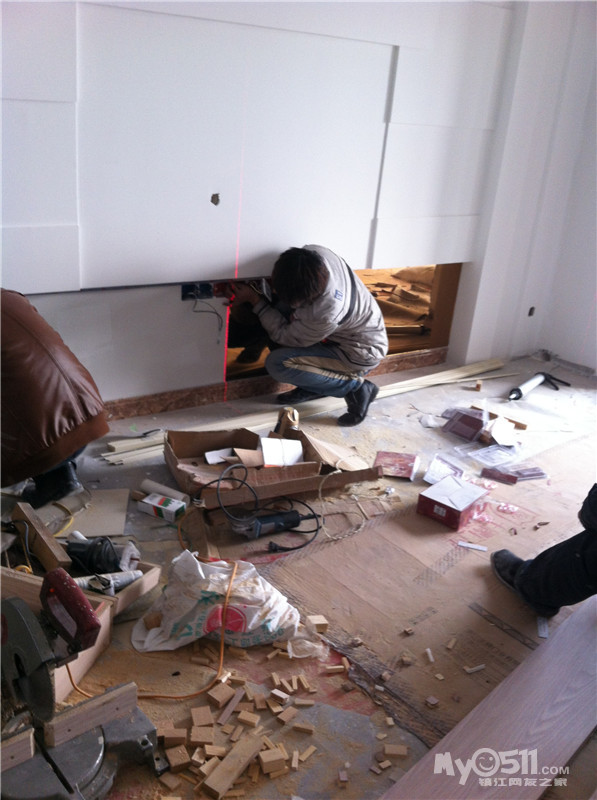

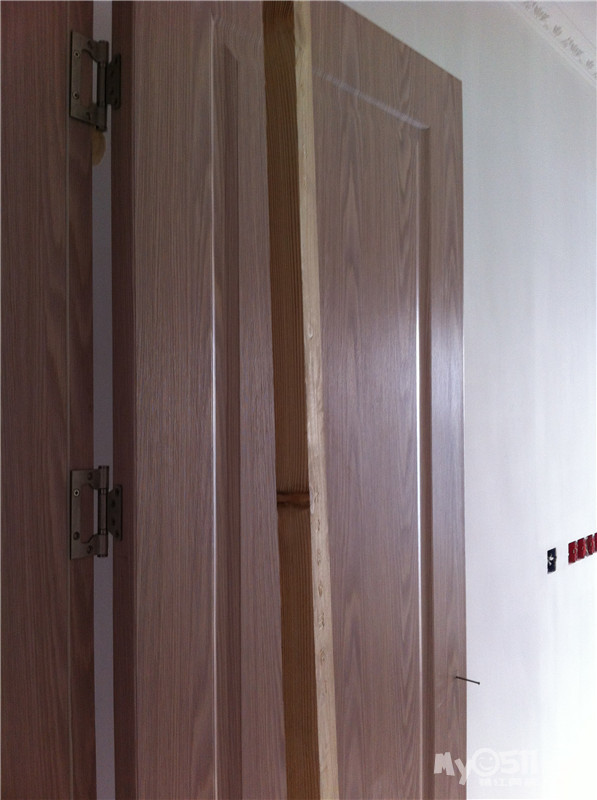

钻孔(小木条塞里面)

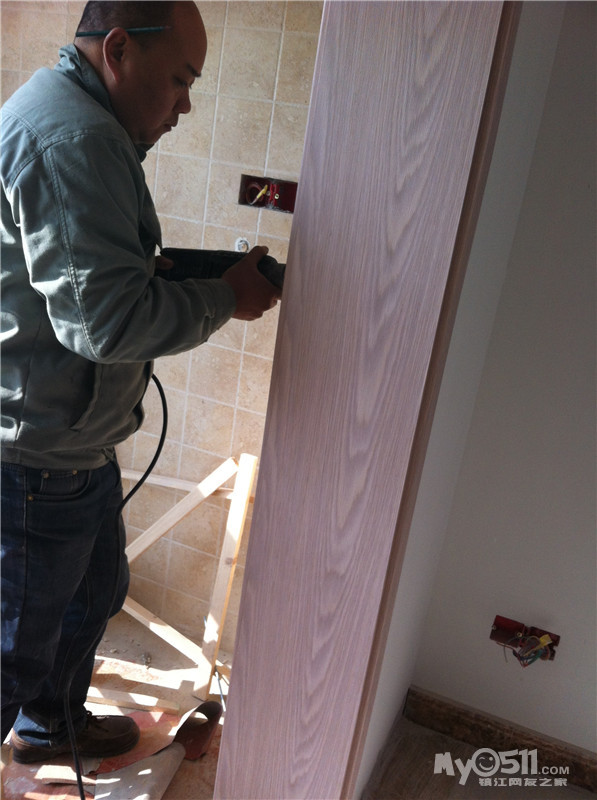

装门框打发泡剂(装完这些门框将近一天的时间了)
卫生间门的玻璃刚好也到了
装门活页(因为时代城门框比较高,我定做的门都超标准尺寸,所以装了3个活页)

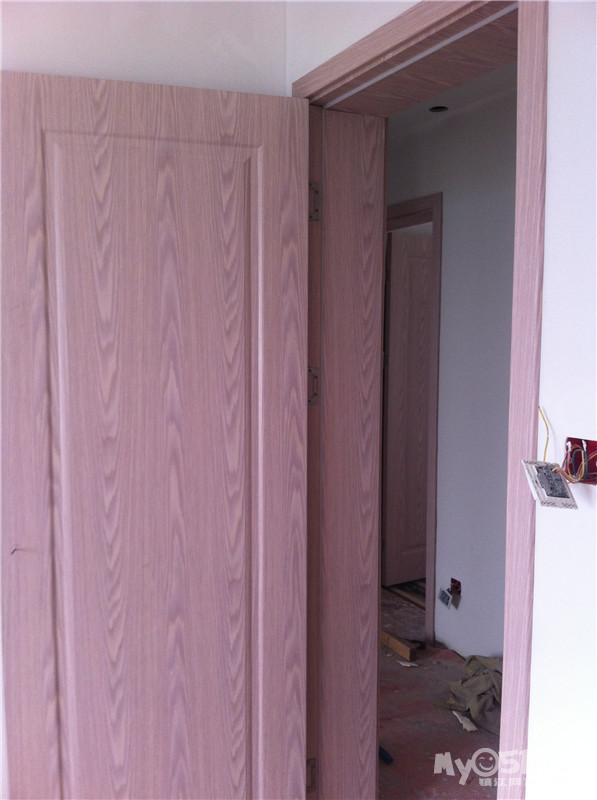

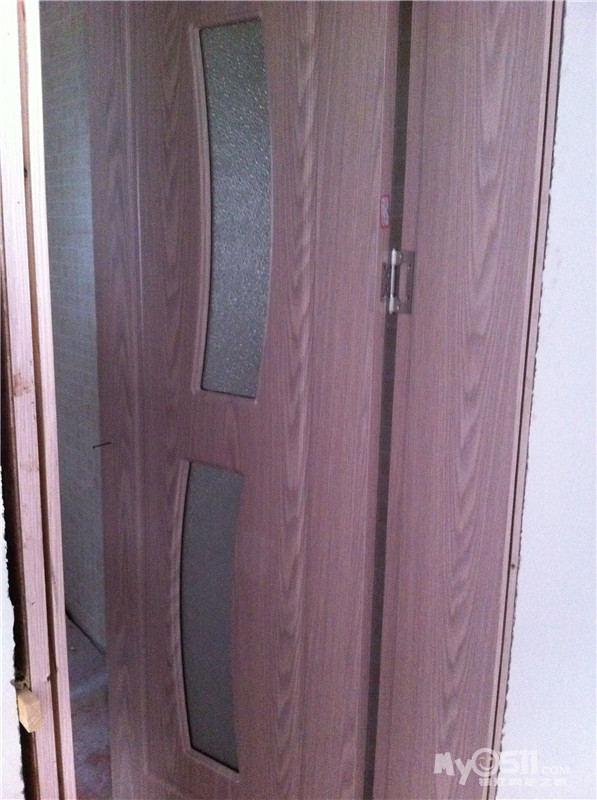

门装上了
切割边框(我家要求是倒角)

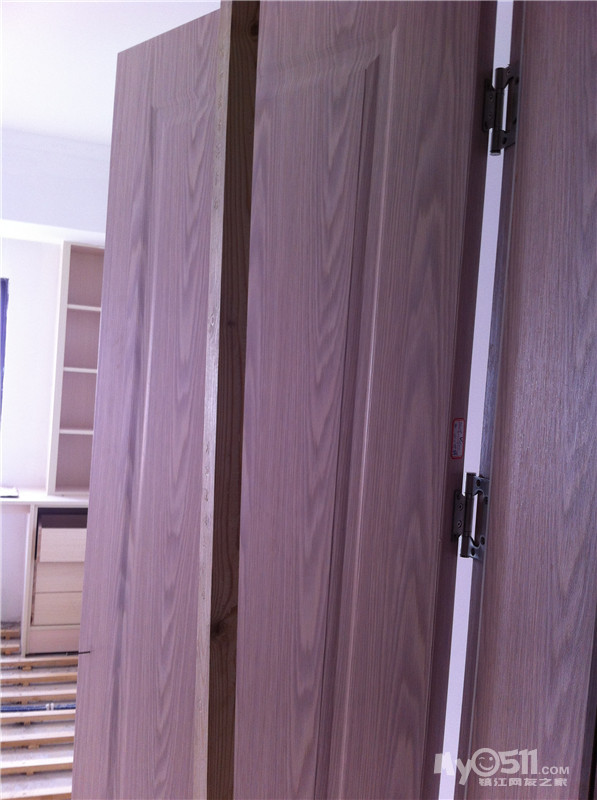

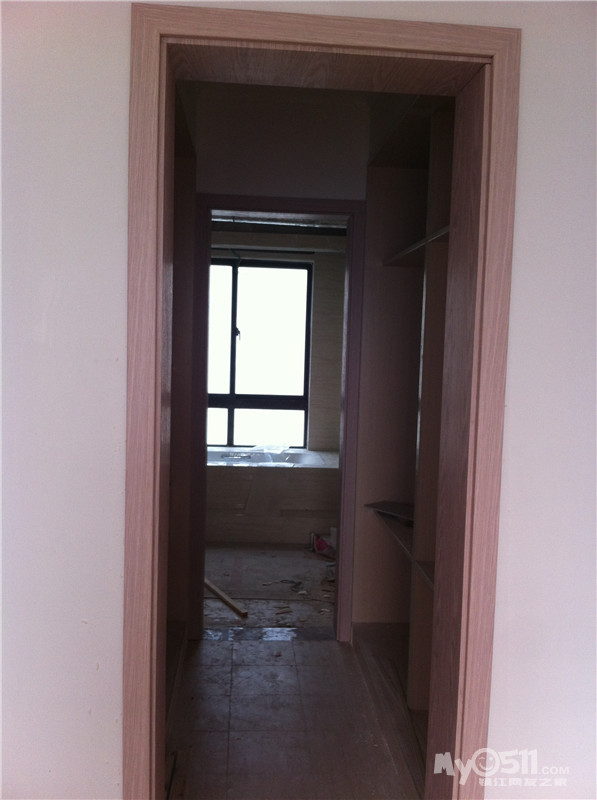

门套装好
连门带套

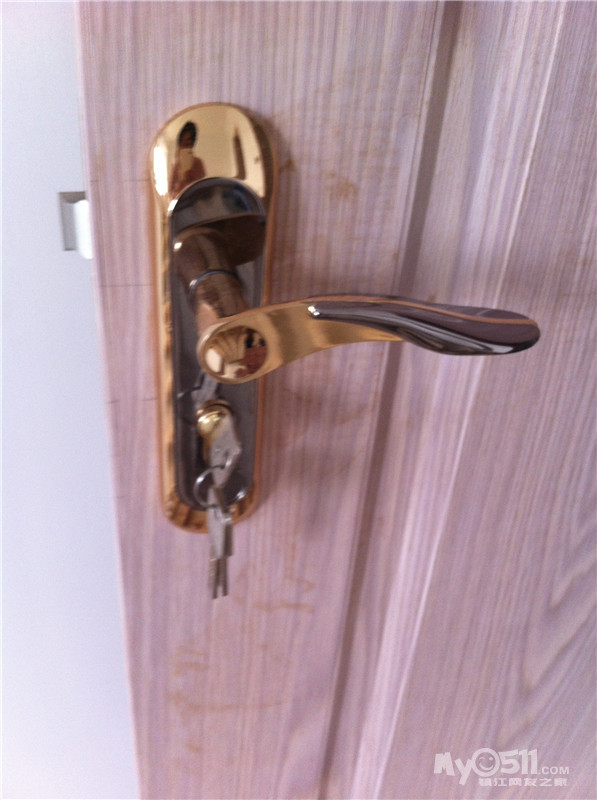

装好的锁
门吸

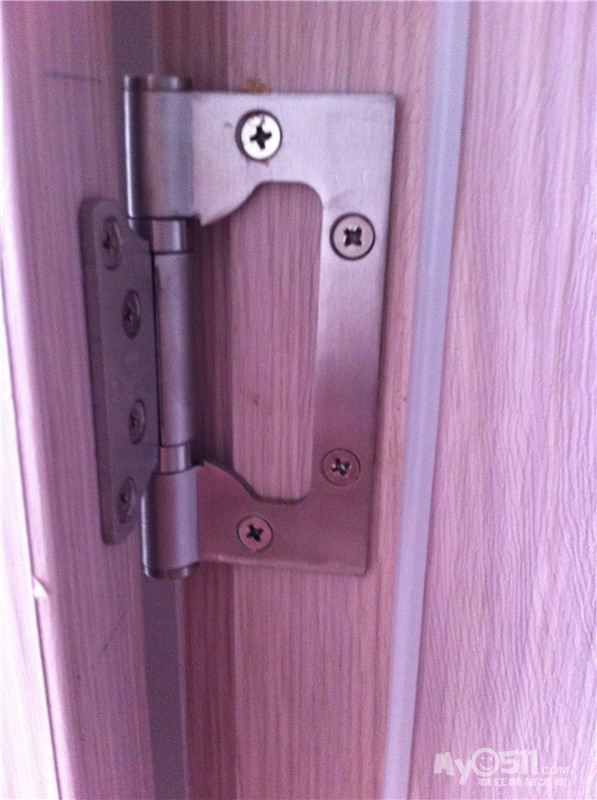

活页
最后打胶(装门的师傅很认真)

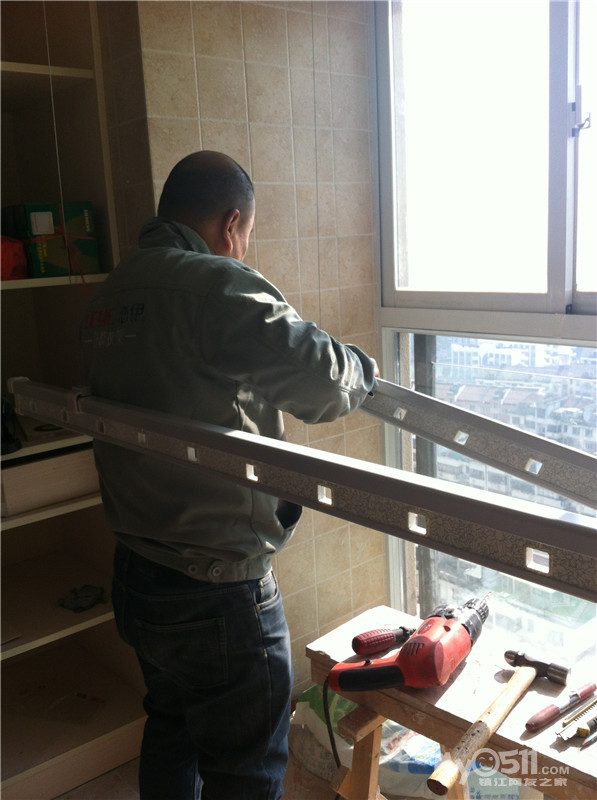

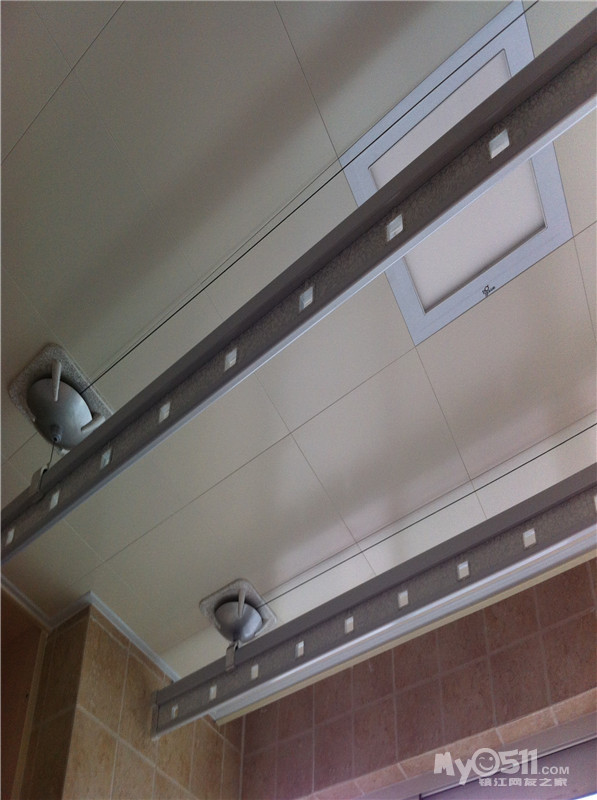

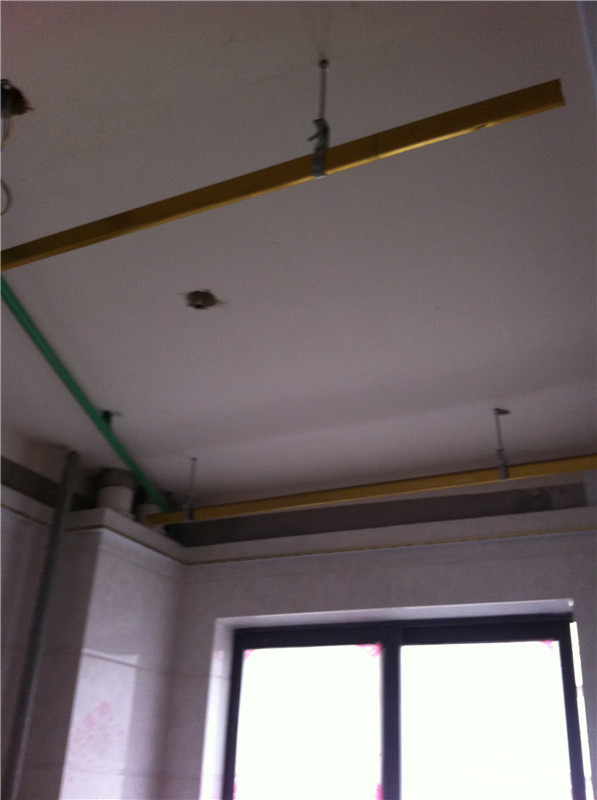

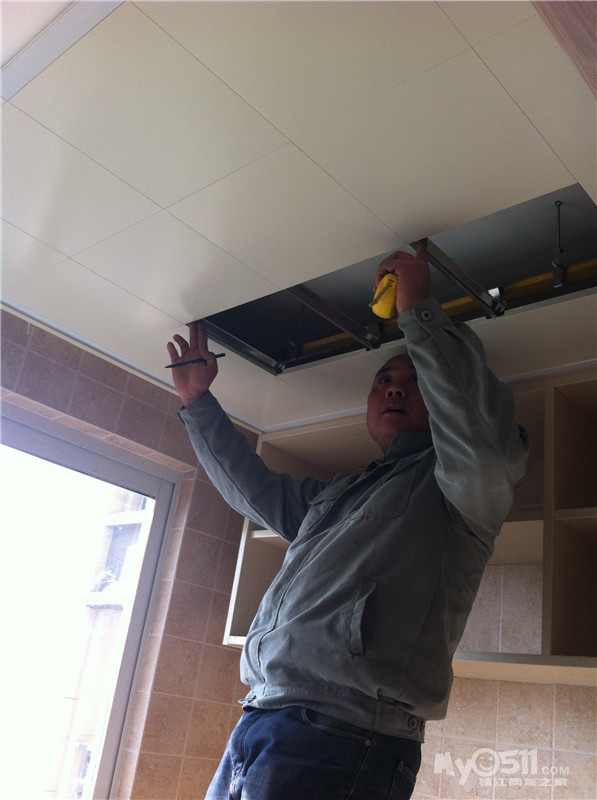

吊顶到货(轻钢龙骨长3米,电梯进不来,师傅爬了20层楼送货,真不简单)

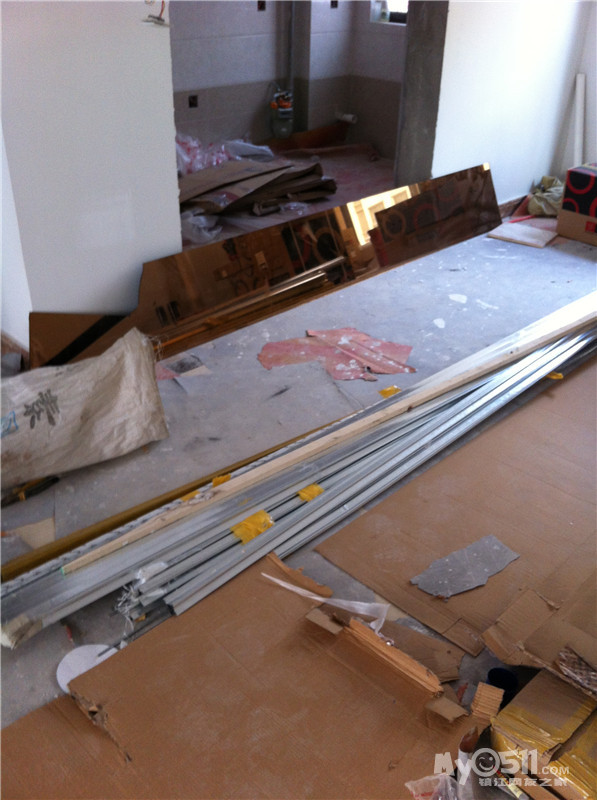

吊顶的小零件

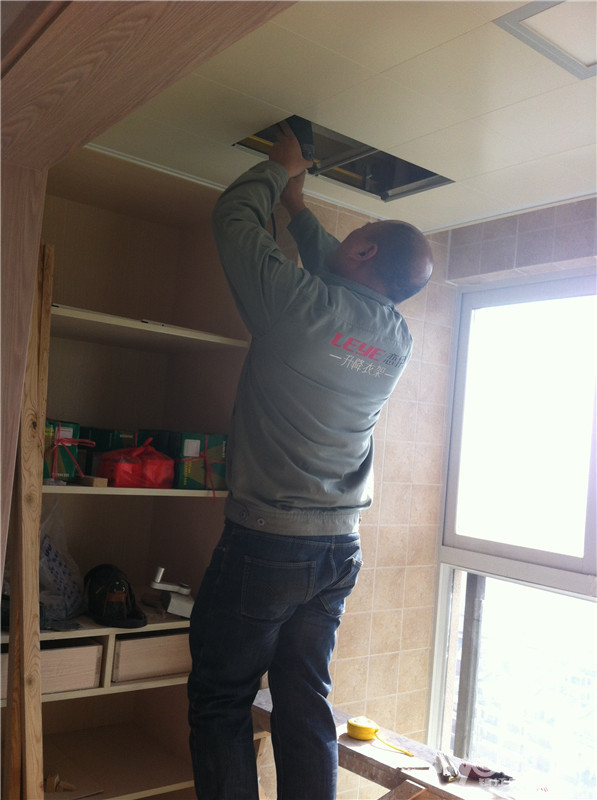

厨房(先装边条)
阳台

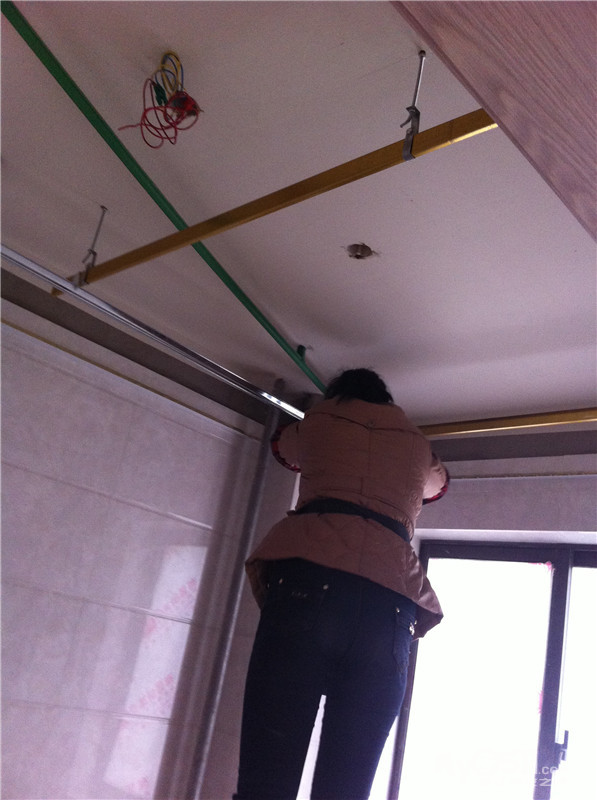

厨房(先装主龙骨)

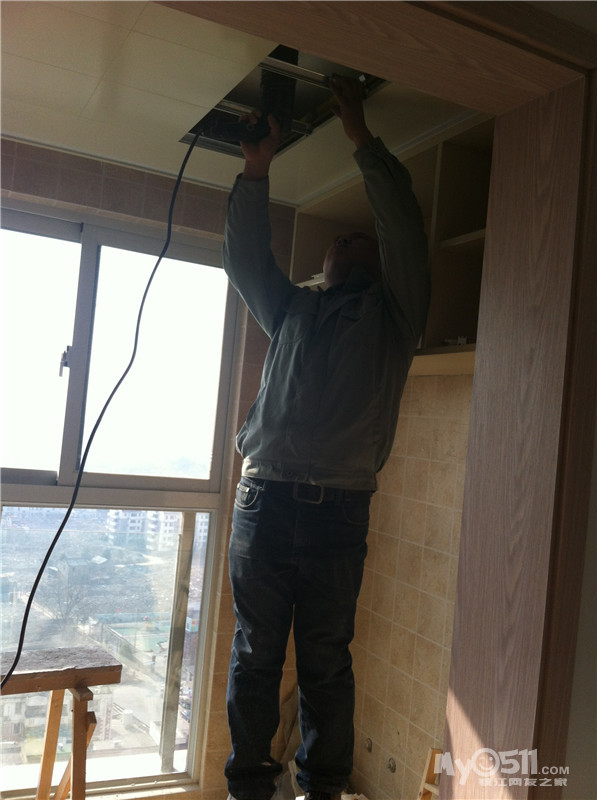

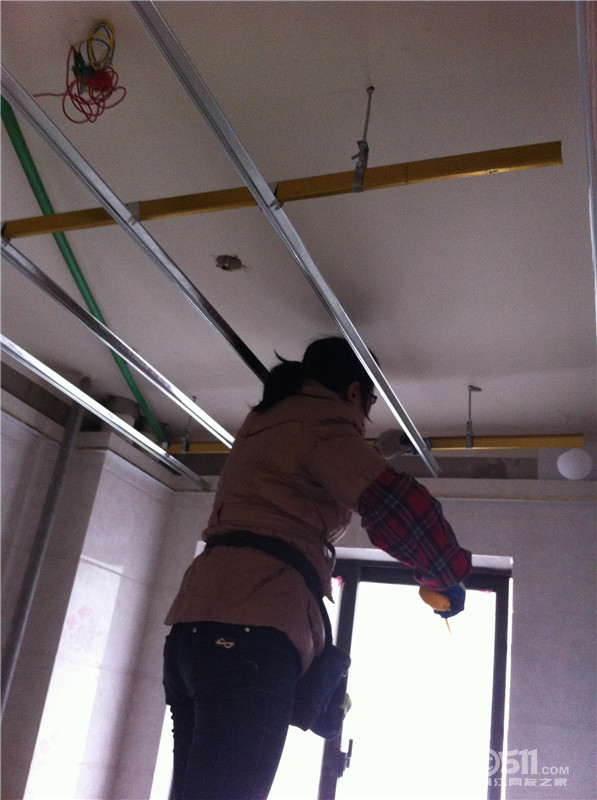

上龙骨(女安装师傅,女子也顶半边天

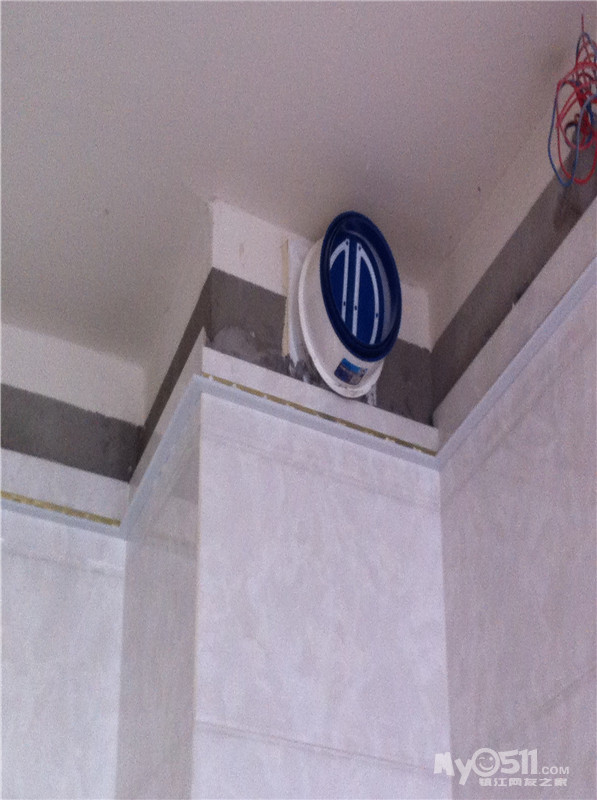

主卫

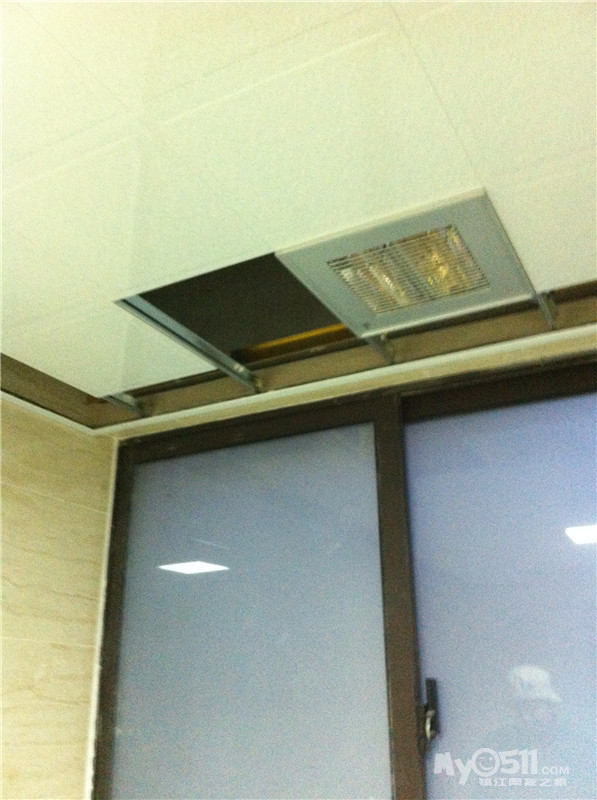

厨房
阳台

这块最长,这个小伙子太粗心了,镜子刚刚放下来就碎了
先装的后边,下面的茶镜我同意可以用2块拼,因为有电视柜看不出来
装左边的
中间拼的缝
装竖的

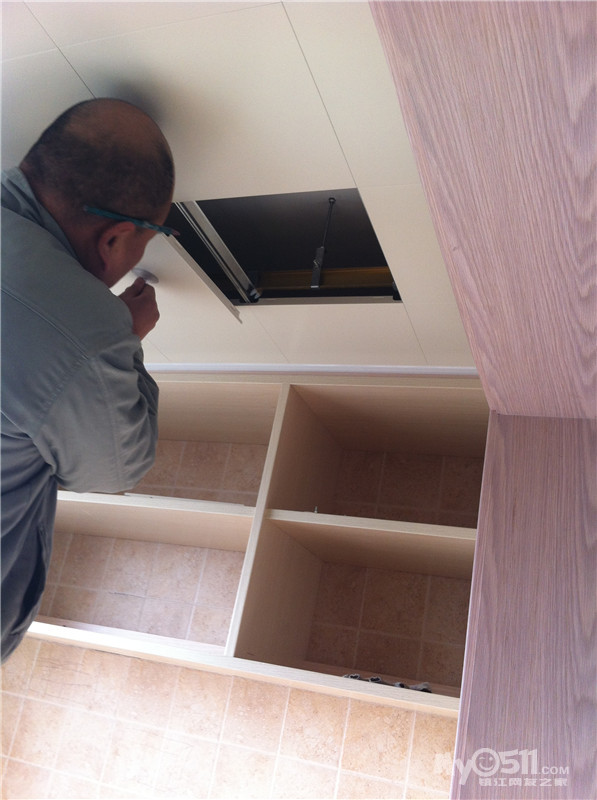

吸盘下一块吊顶
测量
打孔
上螺丝

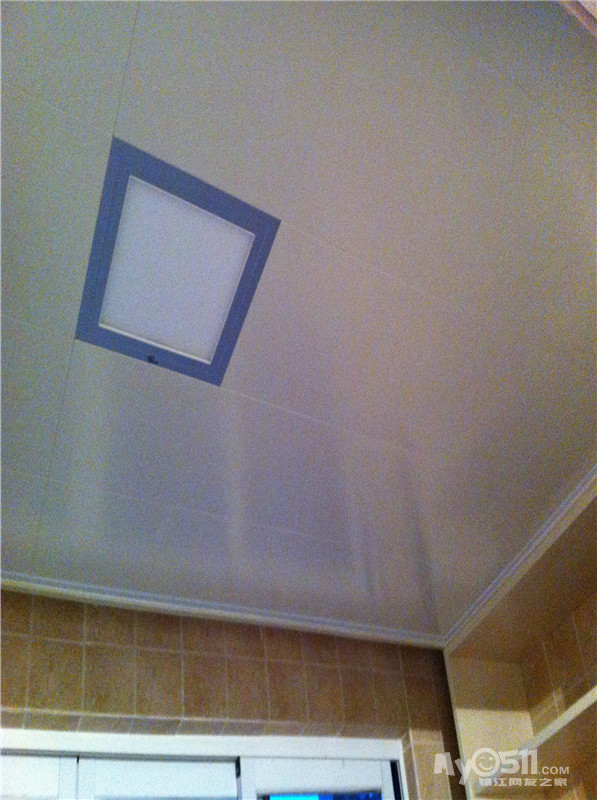

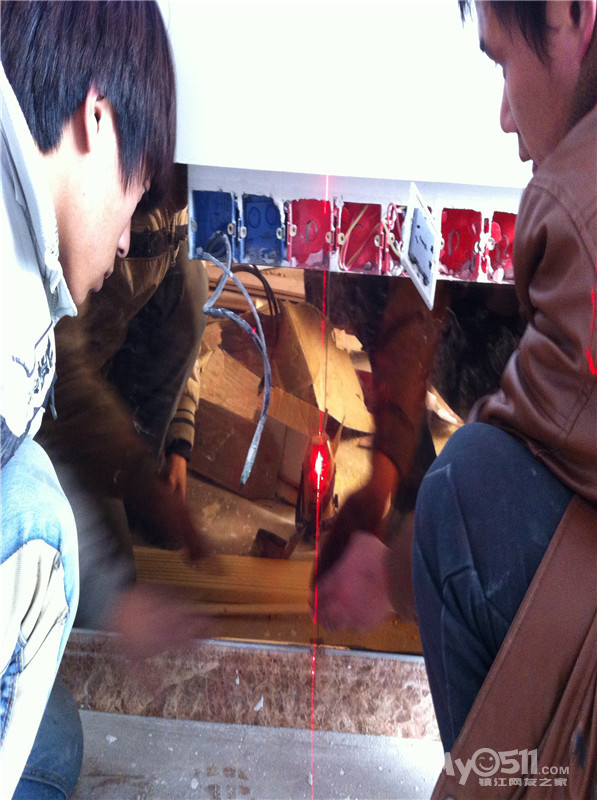

摇手位置打孔

工具
顶盘

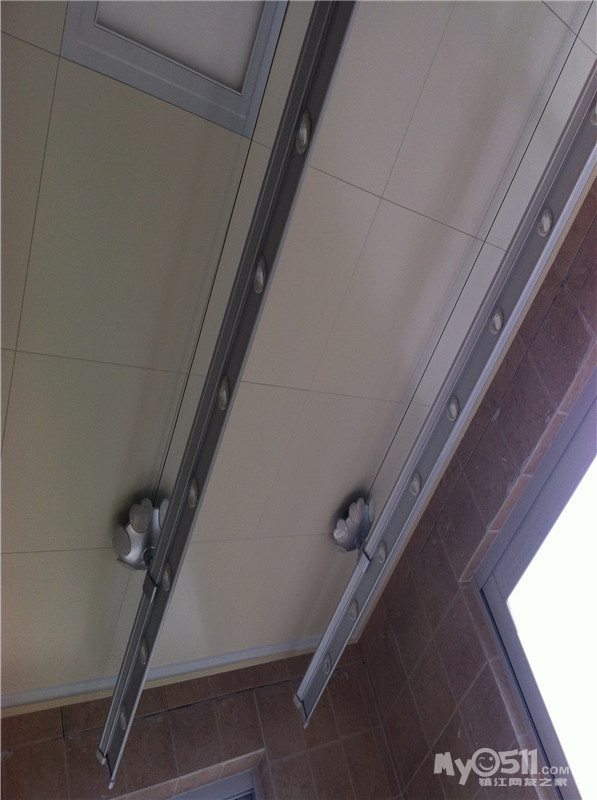

装杆子

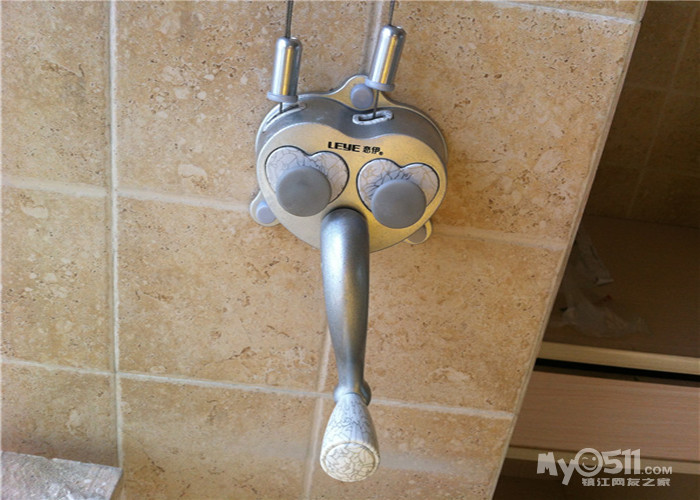

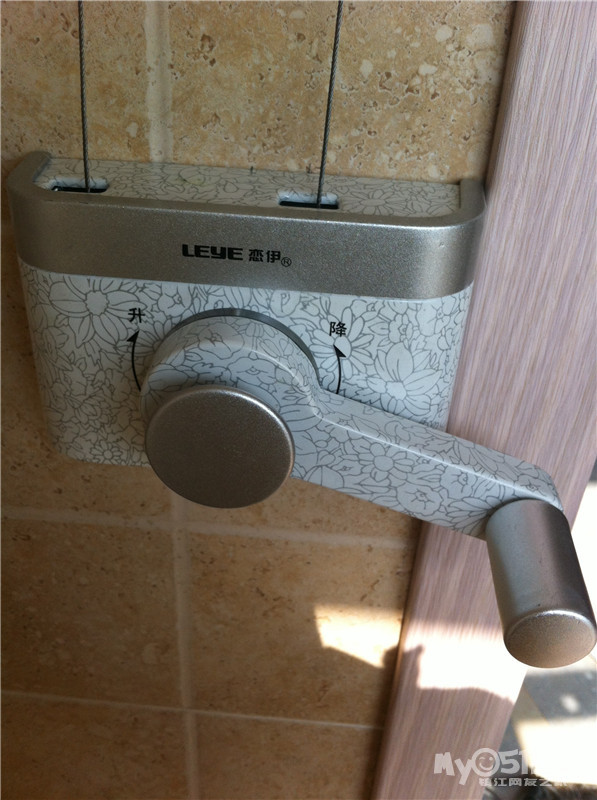

摇手
买的两个型号不一样

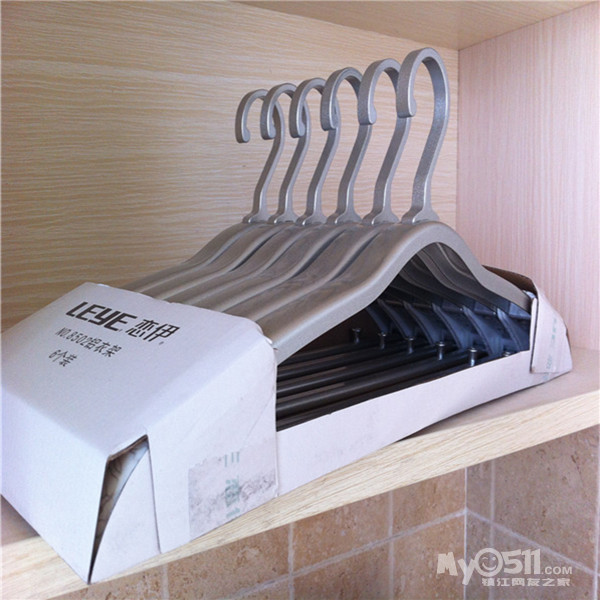

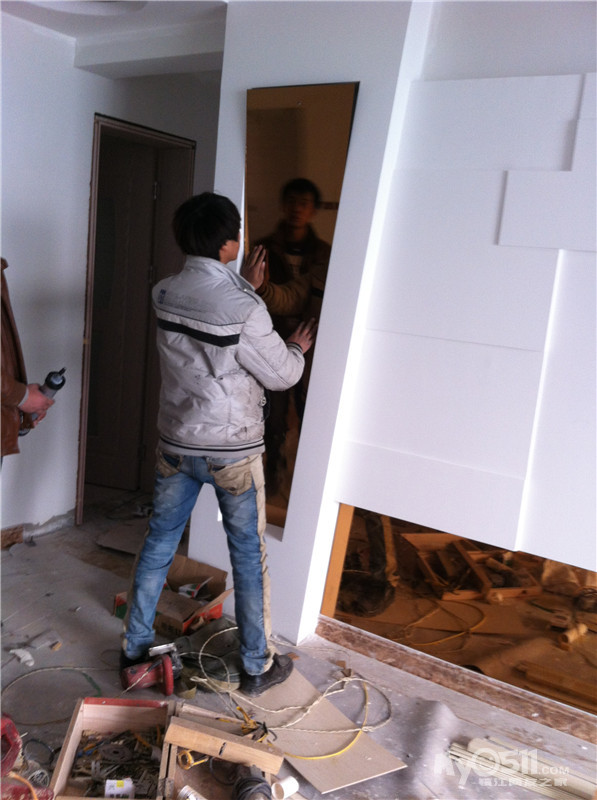

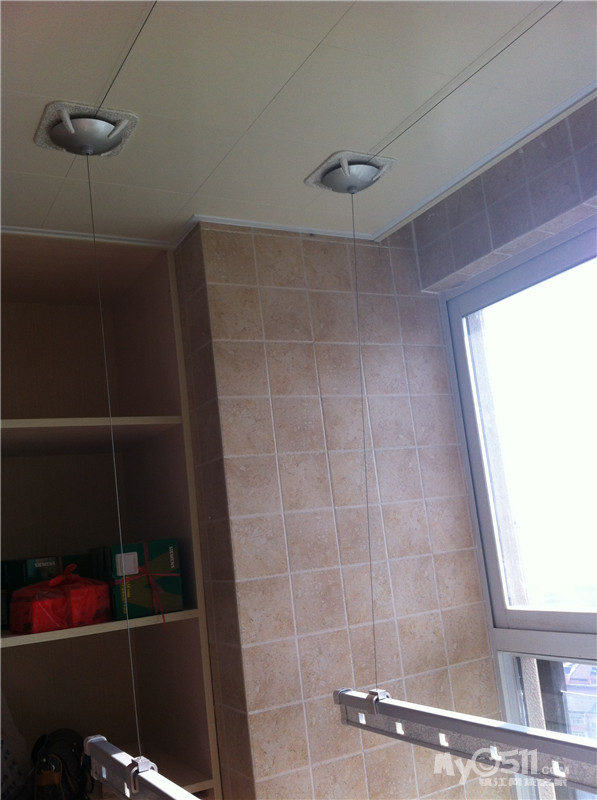

衣架

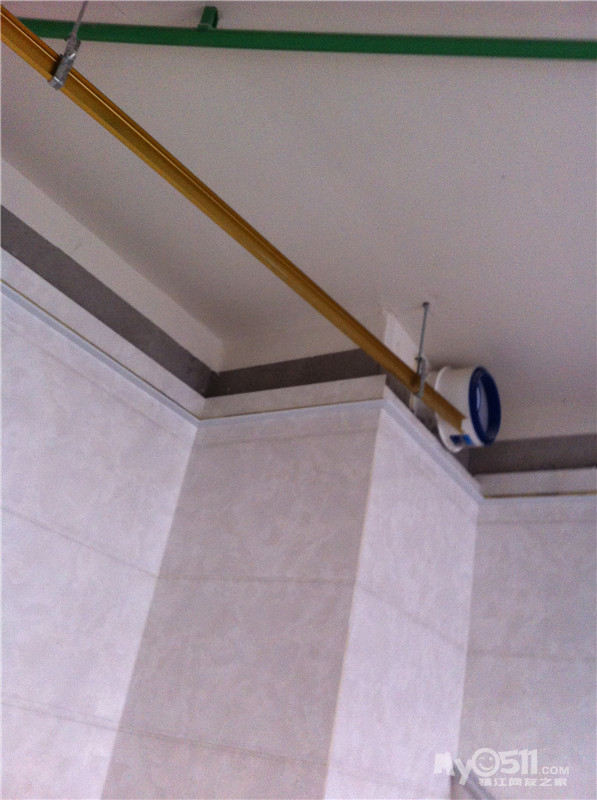

装好了
